Optimalisatie wateraanvoer Noordervaart en Peelkanalen
Locatie
Peelregio
Optimalisatie hoofdstelsel wateraanvoer Noordervaart en Peelkanalen
In lijn met de afspraken uit het Waterakkoord (WATAK) van 1994, is er een belangrijke stap gezet in het vergroten van de wateraanvoer naar de Peelregio, een gebied dat al jarenlang kampt met structurele watertekorten.
Met deze uitwerking wordt een zo hoog mogelijke aanvoer gerealiseerd zonder verhoogd risico op wateroverlast. De wateraanvoer vanuit de Maas via de Noordervaart wordt vergroot van 3,4 m³/s naar ten minste 5,4 m³/s. Deze verhoging vormt een cruciale aanvulling op de maatregelen uit het Deltaplan Hoge Zandgronden, dat gericht is op regionale droogtebestrijding.
Verhoogde Wateraanvoer en Duurzame Verdelen van Water
De Waterschappen Limburg en Aa en Maas hebben samen een project opgezet om de vergrote aanvoer naar de Peelkanalen zo optimaal mogelijk te benutten. De extra wateraanvoer wordt via de Noordervaart, het Kanaal van Deurne, de Helenavaart en het Peelkanaal verspreid over het achterland van de Peelregio. Om te zorgen voor een efficiënte verdeling van dit extra water, is het gehele kanalenstelsel in het gebied aangepast. Baggerwerkzaamheden, de aanpak van de kades, en de aanpassing van verdeelwerken waren noodzakelijk om de verhoogde aanvoer te kunnen verwerken.

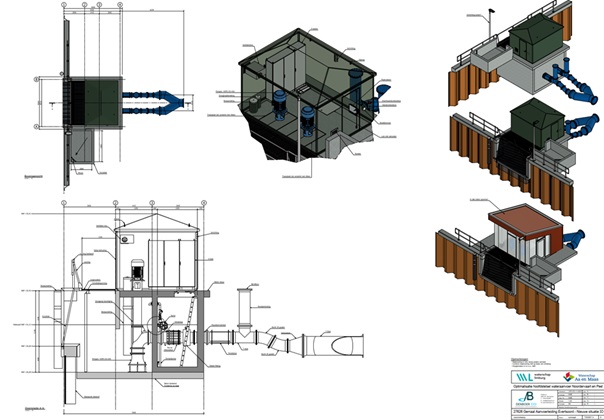

In totaal zijn 12 verdeelwerken, waaronder stuwen en een gemaal, aangepast of vervangen.
Den Boer CCI is gestart is met een inventarisatie van 19 verdeelwerken, twaalf van deze verdeelwerken dienden vervangen of aangepast te worden en zijn uiteindelijk onderdeel geworden van het uitvoeringscontract.
Voor de verdeelwerken zijn de klanteisen geïnventariseerd en samen met de ontwerprichtlijnen van de Waterschappen Limburg en Aa en Maas die met elkaar in overeenstemming zijn gebracht opgenomen in het Programma van Eisen. Dit PvE en de resultaten van de uitgevoerde conditionerende onderzoeken die Geonius heeft uitgevoerd vormden de basis voor het opgestelde VO, DO, de bestekstekeningen en het contract. Geonius heeft daarnaast ook de werkzaamheden ten behoeve van het baggerwerk in de watergangen voorbereid. In elke fase zijn planning, risicodossier, vergunningenscan en raming geactualiseerd.
Gedurende de VO-fase is parallel een bouwteam aanbesteding gestart met als doel het contracteren van een aannemer om de fasering en specifieke uitvoeringsaspecten in het ontwerp te integreren.

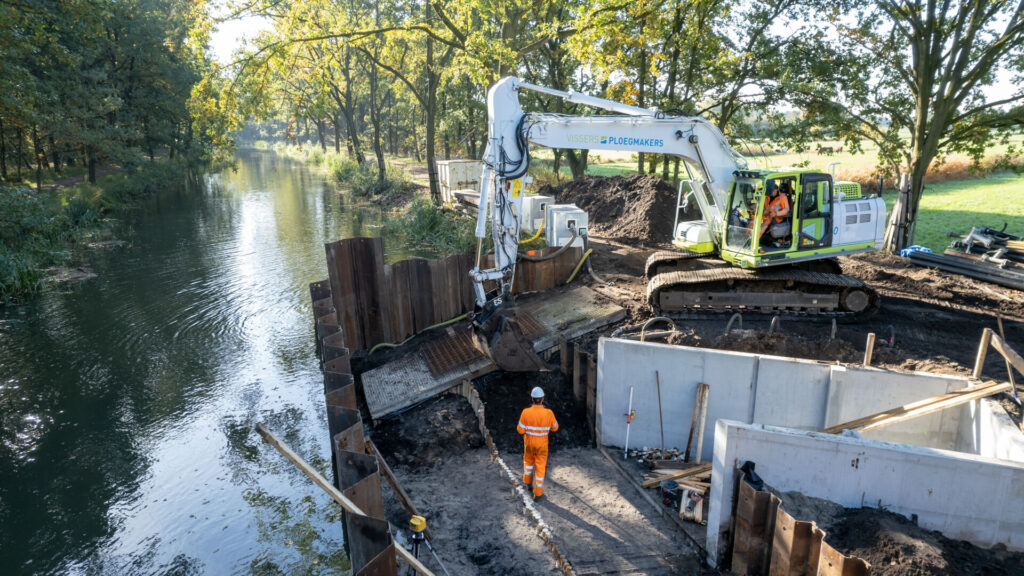

Op basis van het gesloten Waterakkoord was de uitvoering gebonden aan een deadline. Dat betekende dat we parallel aan het ontwerp van stuwen en kunstwerken andere kunstwerken al in uitvoering waren. De ontwerp- en realisatiefase liepen deels parallel aan elkaar. Een andere uitdaging was dat de belangrijke water aan- en afvoer gedurende de werkzaamheden aan de stuwen geborgd moest blijven. Samen met de gecontracteerde aannemer is goed nagedacht over de uitvoeringswijze, fasering en het in stand houden van de water aan- en afvoer.
De gecontracteerde aannemer, Vissers Ploegmakers, heeft na de uitgebrachte aanbieding de realisatie ook daadwerkelijk uitgevoerd. Na de uitvoering zijn door Den Boer CCI de as-built tekeningen opgesteld waarna het project dossier compleet is opgeleverd aan de beherende waterschappen.
